Проекты по запуску интернет-магазина срываются редко из-за разработки. Срываются они на данных, которых нет, на интеграции, о которой вспомнили в конце, и на решениях, которые никто не принял вовремя. Ниже — дорожная карта: что происходит на каждом этапе, в каком порядке, где проект обычно буксует и что можно спокойно отложить на второй заход. Материал для тех, кто запускает направление с нуля и хочет заранее понимать всю дистанцию.
Краткий ответ
- Этапы создания интернет-магазина в рабочем порядке: проверка модели → требования и прототип → платформа и интеграции → каталог и контент → разработка → подключение оплаты, доставки, учёта → тестирование → запуск → первые недели.
- Самый длинный этап почти всегда не разработка, а подготовка каталога.
- Интеграцию с 1С планируйте в начале: она влияет на структуру данных, а не пристёгивается в конце.
- Запускаться лучше узко: часть категорий, один-два способа доставки, базовая аналитика. Остальное — после первых заказов.
- Главные риски проекта — сырые данные, поздние интеграции и отсутствие человека, который принимает решения на вашей стороне.
Проверка модели до разработки
До того как считать смету, стоит проверить, сходится ли экономика. Это не занудство: половина брошенных магазинов не окупилась не потому, что сайт плохой, а потому, что каждый заказ приносил меньше, чем стоил.
Что посчитать:
- Экономику одного заказа. Средний чек минус закупка, минус доставка, минус упаковка, минус эквайринг, минус обработка менеджером. Что осталось — это то, из чего оплачивается реклама и всё остальное.
- Стоимость привлечения. Сколько стоит один заказ из рекламы в вашей нише. Ориентир можно получить, запустив небольшой тест ещё до магазина — например, на простую посадочную страницу.
- Повторные покупки. В B2B и расходных материалах именно они делают бизнес. Если товар покупают раз в пять лет, экономика должна сходиться с первой продажи.
- Логистику. Кто собирает, упаковывает, отгружает и что происходит с возвратами.
- Конкурентов. Не «сколько их», а по каким параметрам вы для клиента лучше: цена, наличие, сроки, документы, ассортимент.
Проверка модели занимает дни, а спасает месяцы. Если экономика не сходится на бумаге, на сайте она не сойдётся тем более.
Требования и прототип
Дальше задача — превратить намерение в документ, по которому можно считать и делать.
Сценарии. Путь клиента: пришёл → нашёл товар → сравнил → положил в корзину → оформил → получил. Отдельно опишите нестандартные пути: заказ по звонку, запрос счёта, товар под заказ, самовывоз.
Структура каталога. Категории, подкатегории, наборы характеристик по категориям, что попадает в фильтры. Это ядро проекта, и менять его потом дорого.
Карточка товара. Что показываем: фото, характеристики, наличие, цена, документы, аналоги, сопутствующие товары, срок поставки.
Оформление заказа. Поля, шаги, способы оплаты и доставки, что видит клиент после отправки. Полный список того, что нужно решить до старта, — в статье про подготовку к запуску магазина.
Роли. Кто и что делает в админке: контент-менеджер, менеджер заказов, бухгалтер.
Прототип собирает всё это в схемы страниц. Спорить на прототипе дёшево: перестановка блока — минуты, после вёрстки — дни. Здесь же ловится большинство противоречий между отделами.
Полезная практика: покажите прототип менеджеру, который будет обрабатывать заказы, и кладовщику. Они найдут нестыковки, невидимые с уровня руководителя.
Выбор платформы и интеграций
Платформа выбирается под требования — подробное сравнение вариантов я разбирал отдельно, здесь только то, что касается порядка работ.
Ключевое правило этапа: интеграции планируются сейчас, а не в конце. Обмен с учётной системой влияет на структуру справочников, названия характеристик, единицы измерения, правила цен. Если решение об обмене принимается после наполнения каталога, каталог приходится переделывать.
Что зафиксировать на этом этапе:
- какая учётная система и кто со стороны компании за неё отвечает;
- что именно синхронизируется: товары, цены, остатки, заказы, статусы, клиенты;
- с какой периодичностью;
- какой платёжный сервис и кто заключает договор;
- какие службы доставки и нужен ли автоматический расчёт;
- нужна ли CRM и что в неё передаётся.
Риск миграции. Если магазин уже есть на другой платформе, перенос планируйте отдельным этапом: товары, заказы, клиенты, адреса страниц и редиректы. Это не строчка в смете.
Подготовка каталога и контента
Самый длинный этап проекта, который почти всегда недооценивают. Пока идёт разработка, эта работа должна идти параллельно — иначе получите готовый сайт, который нечем наполнить.
Порядок действий:
- Приведите номенклатуру в порядок в учётной системе. Единые названия, единицы измерения, категории. Из аккуратной 1С каталог выгружается автоматически; из хаоса — вычищается руками за деньги.
- Унифицируйте характеристики. Один параметр — одно название и один формат записи. «0,5 л», «500 мл» и «пол-литра» в одном фильтре не соберутся.
- Соберите фотографии. Единый фон и ракурсы. Разнокалиберные картинки от разных поставщиков выглядят неопрятно и снижают доверие.
- Напишите описания хотя бы для ходовых позиций. Текст производителя есть у всех конкурентов и преимущества не даёт.
- Подготовьте служебный контент: условия доставки и оплаты, возврат, гарантия, о компании, контакты с реквизитами.
- Назначьте ответственного. Один человек, который отвечает за наполнение и сроки. Без него этап расползается.
Практический совет: не пытайтесь наполнить весь каталог к запуску. Возьмите ходовые категории, закрывающие основную выручку, и запуститесь с ними. Остальное добавляйте после — это нормальная стратегия, а не полумера.
Разработка и тестирование
Пока готовится контент, идёт разработка. Здесь важны две вещи: среды и порядок проверки.
Среды. Работа ведётся на тестовом домене, закрытом от индексации. Отсутствие тестовой среды — признак, что подрядчик работает наспех.
Порядок сдачи. Принимайте работу частями: сначала каталог и карточка, потом корзина и оформление, потом интеграции. Так проблемы находятся раньше.
Что тестировать обязательно:
- полный цикл заказа всеми способами оплаты, включая неуспешный платёж;
- заказ товара, которого нет в наличии, — что происходит;
- корректность расчёта доставки по всем зонам;
- работу фильтров, в том числе на сочетаниях без результатов;
- поиск по названию и по артикулу;
- уведомления клиенту и менеджеру, проверка на попадание в спам;
- попадание заказа в 1С или CRM с полным составом;
- оформление заказа с телефона — целиком, а не «страница открывается».
Резервные копии. Настроены и проверены восстановлением до запуска, а не после первой аварии.
Оплата, доставка и учёт
Этап, где проект зависит не только от разработчика.
Оплата. Договор с платёжным сервисом заключаете вы, и это занимает время: проверка документов, подключение, тестовый режим, потом боевой. Начинайте заранее. Отдельно проверьте сценарии ошибок: платёж не прошёл, клиент закрыл окно, деньги списались, а заказ не создался.
Приём платежей связан с требованиями к контрольно-кассовой технике и фискальным чекам. Порядок, исключения и выбор оператора онлайн-кассы обсуждайте с бухгалтером — это не тема для статьи из интернета.
Доставка. На старте достаточно понятных зон и фиксированных тарифов. Автоматический расчёт через службы требует корректных габаритов и веса у каждого товара — если этих данных нет, интеграция даст неверные цифры и раздражение клиентов.
Учёт. Обмен с 1С настраивается с двух сторон: сайт — зона разработчика, конфигурация 1С — зона вашего специалиста. Проверьте на реальных данных: выгрузите часть номенклатуры, оформите тестовый заказ, посмотрите, что пришло в учёт и в каком виде.
Типичная ошибка этапа — оставить всё это на последнюю неделю. Каждый пункт зависит от внешней стороны: банка, сервиса, вашего программиста 1С. Их сроки вы не контролируете.
Запуск и первые недели
Запуск — не праздник, а рабочий режим повышенного внимания.
День запуска. Перенос на боевой домен, открытие индексации, проверка редиректов со старых адресов (если сайт был), подтверждение в панелях вебмастеров, финальный тестовый заказ на живом сайте.
Первая неделя. Ежедневно смотрим: доходят ли заказы, нет ли ошибок оплаты, что показывает аналитика, где люди бросают оформление. На этом этапе всплывают вещи, которых не видно на тестах: реальные клиенты ведут себя иначе.
Первый месяц. Разбираем отчёты панелей вебмастеров, дописываем недостающие описания, добавляем отложенные категории. Смотрим воронку: сколько доходит до корзины, сколько до оформления, где обрыв.
Дальше. Расширение каталога, работа с поисковым трафиком, доработка сценариев по реальным данным. Реклама запускается после того, как убедились: заказы проходят, письма доходят, аналитика считает.
Честно про окупаемость: сроки зависят от ниши, конкуренции и рекламного бюджета, и обещать тут нечего. Разумный подход — планировать несколько месяцев работы без прибыли и не тратить весь бюджет на первый месяц рекламы.
Основные риски проекта
Пять причин, по которым проекты буксуют. Все они управляемые, если знать заранее.
Сырые данные. Номенклатура без единых названий и характеристик, фото вразнобой, нет габаритов. Лечится подготовкой до старта разработки.
Поздние интеграции. Решение об обмене с 1С принято после наполнения каталога. Лечится планированием интеграций на этапе требований.
Нет ответственного на стороне заказчика. Некому принимать решения и отвечать на вопросы, каждый вопрос ждёт неделю. Лечится назначением одного человека с полномочиями.
Раздувание объёма. По ходу проекта добавляются личный кабинет, программа лояльности, вторая версия под опт. Лечится фиксацией состава первой версии и списком «во вторую очередь».
Экономия на тестировании. Запуск без полной проверки цикла заказа: платежи, уведомления, учёт. Лечится чек-листом и тестовыми заказами на боевом сайте.

Шестой, менее очевидный риск — запуск в пик сезона. Первые недели всегда требуют исправлений, и делать их под нагрузкой тяжело.

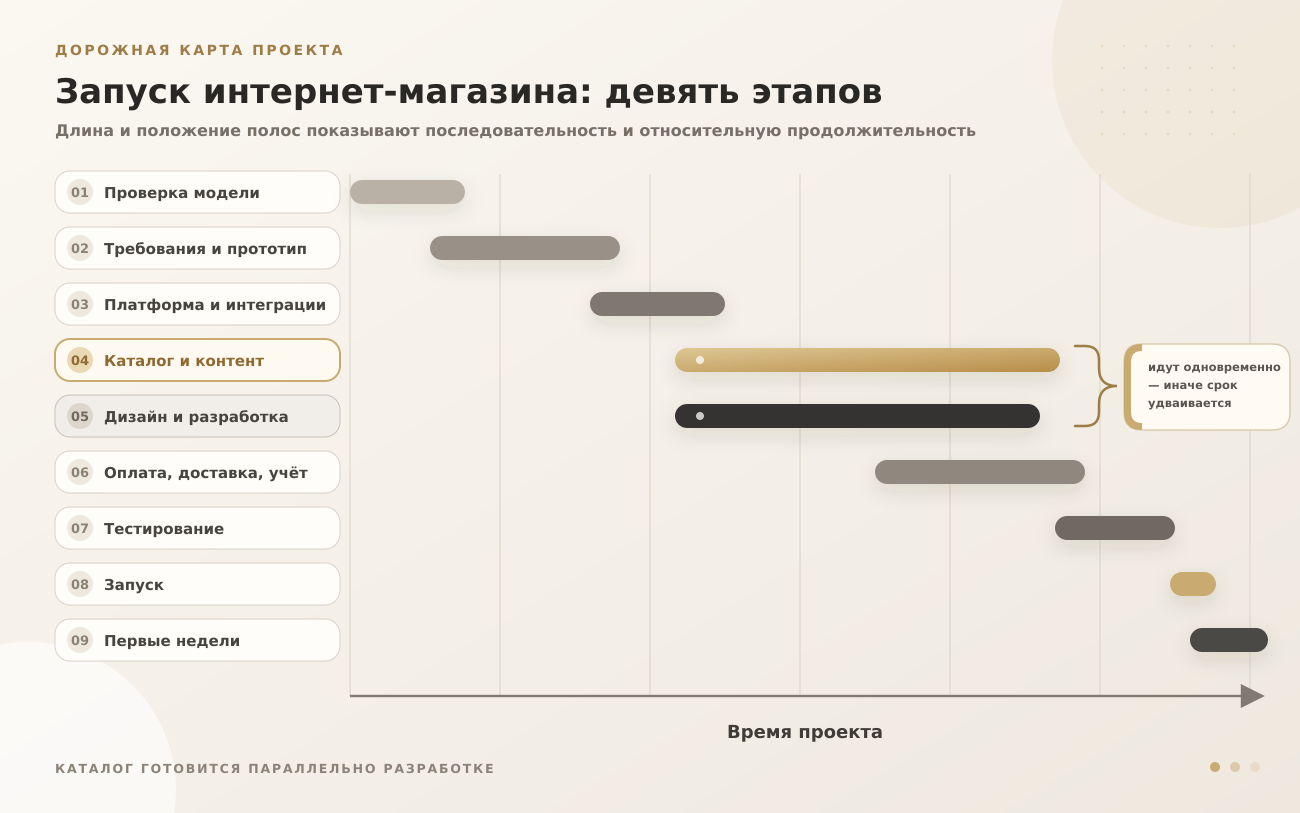

Дорожная карта проекта
| Этап | Что делается | Кто ведёт | Ориентировочно |
|---|---|---|---|
| 1. Проверка модели | Экономика заказа, конкуренты, логистика | Заказчик | 1–2 недели |
| 2. Требования и прототип | Сценарии, каталог, карточка, оформление | Совместно | 2–3 недели |
| 3. Платформа и интеграции | Выбор решения, план обмена с 1С и CRM | Разработчик | 1 неделя |
| 4. Каталог и контент | Номенклатура, характеристики, фото, тексты | Заказчик | 3–8 недель и больше |
| 5. Дизайн и разработка | Макеты, вёрстка, функциональность | Разработчик | 4–8 недель |
| 6. Оплата, доставка, учёт | Договоры, подключение, обмен данными | Совместно | 2–4 недели |
| 7. Тестирование | Полный цикл заказа, все сценарии | Совместно | 1–2 недели |
| 8. Запуск | Перенос, индексация, финальная проверка | Разработчик | 1–3 дня |
| 9. Первые недели | Мониторинг, исправления, доработка | Совместно | Постоянно |
Сроки ориентировочные: нижняя граница — небольшой магазин с простыми правилами и готовой номенклатурой, верхняя — средний проект с тысячами позиций, сложными ценами и обменом с 1С. Складывать их в столбик не нужно: этапы 4 и 5 идут параллельно, а этап 6 частично накладывается на разработку — это и есть ключ к сокращению общего срока. Если ждать окончания разработки и только потом браться за каталог, проект растянется вдвое.

Что можно отложить на вторую очередь
| Запускаем сразу | Откладываем |
|---|---|
| Ходовые категории каталога | Полный ассортимент |
| Один-два способа доставки | Интеграция со всеми службами |
| Оплата картой и счёт для юрлиц | Рассрочка, оплата частями |
| Базовая аналитика и цели | Сквозная аналитика |
| Простой поиск по каталогу | Умный поиск с подсказками |
| Форма заказа | Личный кабинет с документами |
| Обмен товарами и заказами с 1С | Двусторонняя синхронизация всего |
| Ручные подборки товаров | Рекомендательные механики |

Правило простое: в первую версию попадает то, без чего нельзя продать и отгрузить. Всё остальное добавляется по данным, а не по предположениям.
Когда имеет смысл обсудить проект
Всё, что относится к вашей стороне — экономика, номенклатура, логистика, правила обработки заказов, — вы сделаете лучше любого подрядчика. И это самая ценная часть подготовки: она сокращает и срок, и смету сильнее, чем торг за скидку.
Специалист нужен там, где решения связаны между собой: платформа зависит от ценообразования, ценообразование от учёта, учёт от структуры каталога. Что входит в разработку магазина и как строится работа — на странице интернет-магазина. Пришлите объём номенклатуры, описание учётной системы и планируемые способы доставки и оплаты — соберём план запуска по этапам.
Частые вопросы
С чего начать запуск интернет-магазина?
Не с сайта. Запустить интернет-магазин начинают с экономики одного заказа и описания того, как он будет исполняться: кто собирает, упаковывает, везёт, что происходит с возвратом. Дальше — структура каталога и требования к обмену с учётной системой. Разработка идёт после этого, а не до. Начинать с выбора платформы или с дизайна — самая распространённая ошибка: они решаются легко, когда известны требования, и превращаются в спор, когда неизвестны.
Сколько времени занимает проект?
Срок определяется не разработкой, а подготовкой каталога и готовностью внешних сторон — банка, службы доставки, вашего специалиста по 1С. Магазин с небольшим ассортиментом и простыми правилами делается заметно быстрее, чем проект с тысячами позиций и сложным ценообразованием. Единственный надёжный способ сократить срок — вести подготовку каталога параллельно разработке и назначить ответственного, который принимает решения без задержек.
Что можно запускать поэтапно?
Почти всё, кроме базового цикла продажи. Обязательны на старте: каталог ходовых категорий, корзина, оформление заказа, один-два способа оплаты и доставки, базовая аналитика и обмен заказами с учётом. Отложить можно полный ассортимент, личный кабинет, автоматический расчёт доставки, сквозную аналитику, рекомендательные блоки и программы лояльности. Такой запуск дешевле, быстрее и, что важнее, даёт данные для решений о том, что действительно нужно.
Итог
Запуск интернет-магазина с нуля — это управление зависимостями, а не написание кода. Экономика проверяется до разработки, интеграции планируются в начале, каталог готовится параллельно, а первая версия делается узкой намеренно. Основные риски известны заранее: сырые данные, поздние интеграции, отсутствие ответственного и раздувание объёма — и все они снимаются на этапе планирования.
